Дерево мероприятий для подцели «Проанализировать существующую ситуацию, выбрать тип портфолио»

Педагогика » Технология создания студенческого портфолио » Дерево мероприятий для подцели «Проанализировать существующую ситуацию, выбрать тип портфолио»

Страница 10

Событие означает точку во времени, которая отделяет различные стадии осуществления проекта. Событие может свершиться только тогда, когда закончатся все работы, ему предшествующие. Последующие работы могут начаться только тогда, когда событие свершится.

При составлении сети необходимо принимать во внимание следующее:

- событие нельзя считать наступившим (или достигнутым), если все работы, ведущие к этому событию, не окончены;

- работа не может быть начата до тех пор, пока начальное событие данной работы не наступило.

Таблица. Перечень и длительность работ

Обозначение работы

Название (содержание) работы

Длительность работы (дней)

Предшествующие работы

А1

Проан. сущее. ситуацию, выбрать тип портфолио – авторский в электронном варианте.

1

А2

Просмотреть образцы готовых портфолио

5

А3

Самостоятельно сформулировать цель и задачи создания портфолио

1

А1

А4

Посетить тренинги и конс. по форм. необ. знаний и навыков создания портфолио

14

А3

А5

Изучить различные литерат. источники по созданию и использованию портфолио в ВУЗе (книги, монографии, статьи) посредством работы в библиотечном фонде

14

А3

А6

Разработать структуру материалов портфолио и возможную комбинацию его разделов, консультируясь с научным руководителем

2

А5

А7

Обработать собранный материал и оформить 1и 2 разделы портфолио – портфолио документов, портфолио отзывов

14

А4, А6

А8

Оформить практическую часть портфолио – раздел исследовательских работ, проектов

14

А7

А9

Рецензирование портфолио руководителем или специалистами организации по месту прохождения практики студента

2

А8

А10

Сделать медиа-презентацию портфолио

7

А8

А11

Разослать портфолио на сайты орган. и пред. по профилю специальности студента

2

А9, А10

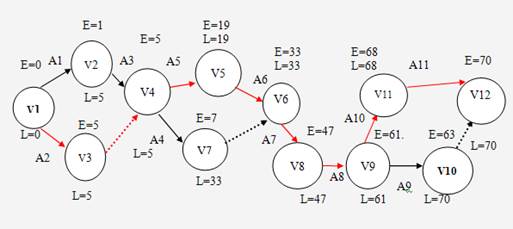

Рис. А. Сетевой график (последовательность и сроки свершения работ)

Критический путь: V1 – V3 – V4 – V5 – V6 – V8 – V9 – V11 – V12. Таким образом, выполнение всей выпускной квалификационной работы займет 70 дней. Тем не менее, часть работ имеет временной ресурс выполнения, что показано на графике. Следовательно, выполнение этих работ может начаться позднее, чем выполнение работ из критического пути, но так, чтобы быть выполненными к завершению работ из критического пути.

Страницы: 5 6 7 8 9 10 11 12

Информация по теме:

Возрастная динамика длины и веса тела
Длина тела у школьников 5 класса была равна 147 см, у шестиклассников этот показатель оказался на 2 см больше. У школьников 7 класса увеличился рост по сравнению с шестиклассниками ещё на 9 см, а у восьмиклассников - на 8 см (табл. 1). Следовательно, наиболее выраженное изменение длины тела за врем ...

Понятие «семья»
Семья - это основанное на браке или кровном родстве объединение людей, связанных общностью быта и взаимной ответственностью. Являясь необходимым компонентом социальной структуры любого общества и выполняя множественные социальные функции, семья играет важную роль в общественном развитии. Ф. Энгельс ...

Исследование влияния проблемной ситуации на активизацию мыслительной деятельности учащихся
С целью экспериментальной проверки степени активизации мыслительной деятельности была исследована выборка из 25 учащихся 10 «а» класса (15 мальчиков и 10 девочек). Физически и умственно все дети здоровы. Результаты исследования по методике № 1 представлены в таблице 1. Таблица 1. № Время Скорость п ...


Навигация

Copyright © 2018 - All Rights Reserved - www.eduintro.ru
